造屋心得



您適合興建農舍嗎?

經常有人說要到鄉下購買農地,並自行興建農舍。目前的體會如下,請先自行評估,千萬不要貿然行事。

日廢時

從選地、買地、過戶至少要兩年,經過兩年之後,您是否還喜歡鄉下,也是一個未知數,所以先建議租地耕種。

所需資金

目前離市區一小時車程,且適合興建農舍的農地馬路要大、不能離村莊太遠,且面積要大於2.5分,均要超過500萬,且兩年後才可興建農舍,兩年後是否還喜好田園生活,還是一大問題。其次,若簡陋興建,每坪也要45萬元,60則要300萬,其次,還要花費200萬於興建擋土牆、排水溝、填土等等設施,總投資額最少需1000萬。

所需體力

漂亮的大庭院是要付出代價的,首先您是否願意除草、與種植花草樹木,還要天天打掃,所以您一定要體認這些工作是對身體有益,至少得到健康,否則您會認為每天都在掃地與除草,沒有經濟價值。

容易遭小偷

因為您是外來人口,無法也不願融入當地生活方式,星期一至五,若固定無人看管,則容易遭小偷,每次回來不是冷氣被偷,就是鐵門被拔,讓人咬牙切齒,又無處宣。近來報章也常有類似報導,例如,某度假別宿被小偷顧車將家具全部搬光,還想進一步貼告示出租。又例如,某度假別宿被人將全部家具、門、窗戶、廚具,連樓梯的止滑條都挖走。所以,一定要敦親睦鄰,請鄰居幫忙看家,或35家庭合建別宿



折舊快速

大家都聽過,沒人住的房子容易舊。我們房子剛蓋好時,因為沒人住,野狗、野鳥、蟑螂、老鼠當然多,每次回來野狗會叼回很多垃圾,走廊都是大鳥的大便,而且窗戶沒有每天打開,也長白蟻,颱風過後沒有清積水,花崗石地板會變色,木地板也變黑,房子當然快速老化。



評選設計師

當您已經下定決心造屋時,首先是評選設計師,設計師的工作除了要完成設計平面草圖、設計平面圖、施工圖外,最重要的是農舍要能至鄉鎮市公所取得建築執照。所以10萬元是最基本的行情,若還要完成立面圖,庭院景觀設計圖,那當然更多錢了。筆者本次是與義錦的先生合作,合作至今大致認為先生還算是有氣度的企業主,至少於花了大筆精神取的建照的猶豫期間,都沒有主動要來收取設計費,還是我覺得過意不去,主動將設計費、土木技師費、建照規費送過去,而且也暫收4萬元。如果我沒有興建農舍,看來他這4萬元連支付設計師與代書的薪水都不足。其次,義錦的作法是設計歸設計,完成設計之後,除了自己估價外,錢也還沒收,即主動將設計圖與施工圖3份交給客戶,由客戶自己找營造廠或土木包商估價,若最後還是由義錦承包,則設計費可扣除。



建築執照

有建築執照才能開工,千萬不要先填土、後先築牆再申請建築執照,因為到時候還是要先復原,才能領到使用執照。且其費用誰支付,亦要先聲名。規費當然由屋主支付,代辦費就要看營造廠了義錦亦純粹服務,沒有向本人收代辦費。



決定房子的功能

大部分的人都將房子的功能定位在居住,所以其房子就是有客廳、神明聽、餐廳、臥房、浴廁等,我倒是覺得若有一間活動中心,亦是不錯的選擇,試想,小時候都是在庭院遊戲,但是時代不一樣了,現代小孩子以不堪日雨淋,所以幾乎所有中小學都有綜合活動中心,體育課幾乎有一半上室內課,所以若要興建農舍,亦要一併考慮興建家庭式活動中心,裡面放一些球桌、可以讓小孩子在裡面打球,否則鄉下冬天通常很冷、風又大,夏天太陽又很大,小孩子只好成天打電動。其次,您應最少往後推算20年,也就是這間房子的功能最少應滿足您這20年內家庭成員的變化,例如,小孩子的新婚房間亦應一併考慮。



決定房子的大小

鋼筋混凝土每坪單價約在46萬之間,所以預算抓好之後,就是決定房子的大小。其次,每人一輩子可能僅蓋一次房子,所以寧可先蓋大一點,不要蓋的剛剛好。



決定房子的位置與方位

農地通常很大,您應該將庭院位置、農舍位置、停車場位置、籃球場位置、倉庫儲藏室位置想好。其次,以台灣的氣候,房子朝南、朝東、朝西,其實都可以,不見的一定要朝南。有些房子刻意去朝南,結果自家道路卻從後院進來,我到覺得太勉強而不順暢。



房間的數量與配置

因為房子一二三樓的柱位是上下連通固定的,所以若要興建兩層樓,可使用兩張透明紙上下相疊,三層樓就用三張透明紙相疊,依此類推。



客廳

客廳是每天進出與起居時間最長的地方,也是每位客人都會到的地方,當然一定要先決定其位置、大小、方位與通風。所以,房間的配置應先決定一樓客廳的大小與位置,此位置就已經決定您房子的四根柱子位置,其次,決定二樓神明聽的位置,再依序是廚房、主臥、孝親與兒女臥室、浴廁、樓梯等位置。例如,筆者的配置大致如下:





1F

大門

客廳

臥室

廚房、餐廳

通道

臥室

樓梯、浴廁

樓梯、浴廁



2F

臥室





神明廳







臥室







浴廁

浴廁



臥室

樓梯



樓梯





柱子位置與間距

實務上,當然不能讓柱子出現在任一房間的中間,只能靠在房間的角落。其次,柱子與柱子之間的距離通常不要超過78(通常以57最為經濟且安全),如此梁才比較好作,而且安全而不會太粗,梁太粗空間且昂貴。



樓梯

住家的樓梯為了安全,當然要轉彎,轉彎的方式有兩種方式,分別是轉180度與90度,上圖是轉180度。樓梯的下面,通常可以當儲藏室或浴廁,筆者的一樓樓梯兩面均各做一個浴廁,上面浴廁1的門靠通道,可以給自家用,下面的浴廁2可以給庭院用,本例則是給活動中心用,如下圖:

大門

客廳

臥室

廚房、餐廳

通道

臥室

樓梯、浴廁1

樓梯、浴廁2

活動中心,二樓挑空(10m*15m













大門

筆者的大門靠龍邊。(依照風水學,住家盡量靠龍邊,公共場所希望人來人往,才是開中間)



神明廳

神明廳筆者放在樓上置中,門也是開在龍邊。參考風水學,神明聽的旁邊、下面通常都不要有浴廁,後面則不要有樓梯。



廚房

傳統的廚房通常放在後面不起眼的地方,我到認為煮飯時間,若能兼顧小孩與家人的活動,當然是一種享受。所以,廚房筆者讓他靠活動中心,如此可一面煮飯,一面照顧在活動中心活動的人,飯菜亦可端至活動中心請客或用餐。



臥室

套房已是時代的趨勢,所以樓上的臥室都是套房。其次,大部分的豪宅都有很大的主臥,很大的SPA浴室。很大的房間,筆者到覺得不妥,因為全家應該盡量在客廳或活動中心活動,以增進家庭感情,而不是回到家每個人都躲到自己的房間,尤其是小孩子,美其名說在上網寫作業,很可能就是自個兒打電動或看色情網站。因為已經有活動中心,在預算的考量下,只好將每房間縮小,這當然是一種取捨了。所以,所有房間大小的分配就看自己的需求。



評選營造廠

營造廠的評選,絕不是最低價就好,我認為品質與信用最為重要,首先您應該要不斷的到這家營造廠的工地,從完成基礎的,拆模的,貼完磁磚的,交屋後的都要看。例如,是否確實澆水養護,鋼筋與箍筋的數量與綁匝是否確實、牆壁與的拆模天數是否確實、灌漿拆模後蜂窩數的多寡、大門、鋁門窗、磁磚的等級、工地的整潔等。例如,我很在意安全因數,所以有些工地蜂窩很多、箍金彎度不確實、鋼筋跨接太短(有的營造廠為了省鋼筋,排列鋼筋時,鋼筋僅放在地梁的邊緣,完全沒有從地梁搭接上來)、有的鋼筋間距太大等,我都不列入考慮。也看過一些鋼骨的營造廠,其焊接非常馬虎,接縫凹凸不平(焊接面要光滑、平整、沒有氣泡),有的防鏽不確實,有的僅放點鋼網,沒有配合竹節鋼筋,有的鐵絲綁匝馬虎,(最少要綁一跳一),這些其實就是這家營造廠的品質,如果您選這家營造廠,您現在看到的結果,將來您的房子就是這樣,所以您當然要仔細評選。其次,有些營造廠的資本額太低,例如50萬,那您也應該考慮,有些營造廠的老闆會將他之前的作品當作自己的作品,那當然沒有信用,不足為取。



建築執照



使用執照



簽約

說也奇怪,可能只有義錦簽約不要簽約金,這點我還是想不通,萬一我過幾天還是不要興建,那義錦還是白忙一場。





開工

開工不能免俗,還是要由營造廠與主人準備水果稟報地基主,祈求施工順利。



開挖基礎

開工後,首先當然放樣後開挖基礎。



打底

基礎排列鋼筋前,應先使用2000psi的水泥打底10cm,也有一些營造廠為了節省成本,而將基礎鋼筋架在磚塊上,其實這是不對的,因為這樣的放樣誤差較大,高度亦無法準確控制,而且基礎的鋼筋也無法完全隔絕空氣。



認識施工配筋圖

除了土木、建築相關科系畢業的人才看得懂施工圖,筆者當初也是看不懂,所幸義錦的小姐雅芳設計師兼工地主任,不厭其凡的指導,目前略知一二,在此就野人獻曝,將所學整理如下,也希望您能舉一反三,好好督導您的營造廠,讓他知道您是內行人,當然您的營造廠就較會按部就班。否則他看您什麼都不懂,一切就隨便了,反正磁磚一貼、油漆一擦,一切船過水無痕,誰也不曉得鋼筋是否短缺,灌漿是否確實。(筆者曾看過有錢人蓋的鋼骨別墅,焊接、防鏽一塌糊塗,反正最後是用號稱保溫杯的隔熱陶瓷板包裹,誰也不知其實金玉其外,敗絮其內)。言歸正傳,以下將介紹一些施工配筋與施工法規,熟讀這些法規,將可避免不必要的不愉快,亦可將這些約定記載合約中,以便雙方遵守。例如,下圖是本例的基礎施工圖。

柱子

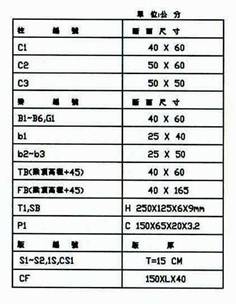

有上圖可知,本例柱子共有三種,分別是C1C2C3,其尺寸如下圖:

也就是C140*60(cm)C250*60(cm)



基礎

本例的基礎是連續基礎,如下圖,也就是地樑FB的高度是180cm,施作地樑前應先鋪設10cm2000psi的水泥當底,基礎的厚度是40cm,寬度是150cm,排列雙層鋼筋,大小是0.4英吋(台語稱4分),橫縱向雙層排列,橫向是每15cm一支,縱向是每20cm一支。

地樑

本例地樑共有2種,分別是FBTB。其中FB的深度是180cm,直通基礎,寬度是40cmFB的配筋如下圖,其總高度是180,上下各放56分竹節鋼,中間每隔35cm,於兩旁放2支竹節鋼。梁箍筋的排列是旁邊每15cm放一個3分的竹節鋼,中間則是每20cm放一個。

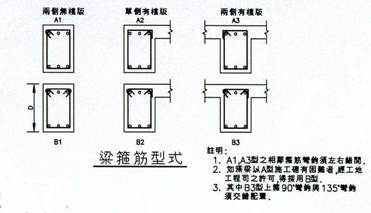

梁箍筋

梁箍筋的形式如下圖,分為3種型式,分別是兩側無樓版,單側有樓版,及兩側有樓版,每種都有AB型兩種方式,A型式用同一支鐵彎繞而成,所以要從兩旁套入,其安全性較佳,可惜安裝比較困難,其變通方式是,分兩支鋼筋完成,如下圖的B型,如此於現場套入較容易,一般營造廠當然會選擇B型的梁箍筋,若您一定要營造廠用A型,當然要事先告知,價錢當然較高,耐久性當然較佳,這也就是為麼有些建築物可歷經百年而不墜的原因之一。

TB

TB配筋如下圖,讀者應很容易可以理解,上下各用46分鐵排列,兩旁每15cm用一箍筋,中間每20cm用一箍筋,驗收時當然要帶尺去量,但只能要求箍筋總數正確,所以有的會18cm,有的會23cm一個箍筋。

柱配筋

柱配筋如下圖,1F承受的重量較大,所以通常配較多的鋼筋。例如,1FC1是由107分鐵,及26分鐵排列而成,2F則由126分鐵排列。其尺寸則都是60*40 cm,箍筋則是每10cm一圈,大小是3分鐵,並加兩支彎勾,。

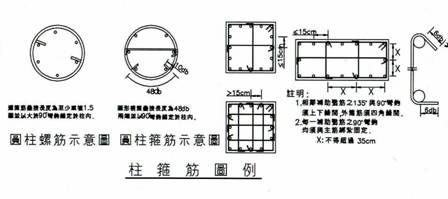

柱箍筋

柱箍筋形式與法規如下圖。彎勾應留意一邊要135度,一邊要90度,如下圖右邊。

C2C3為例,因為鋼筋之間的距離為20cm,大於15cm,所以除了繞一圈外還要4支彎勾。C1則只外加1支彎勾



鋼筋的排放

鋼筋垂直相接時,因為柱或梁通常不是一個點,而是一個面,假如是6060cm ,排列鋼筋時,應要求您的營造廠,應將每根鋼筋完全突出柱或梁的盡頭,最起碼也要有佔柱或梁寬度的3/4,而不是僅佔柱或梁寬度的1/4



填土

基礎完成之後,就會填土。通常先填天然級配(有土、有石頭,較便宜),再填碎石級配(純碎石)。此時您的地梁還28天,強度當然沒有3000,您一定要交代至少14天才可填土,且大卡車不能進入基地內,只能先將土放在基礎外,再用推土機堆入,千萬不能讓您的營造廠便宜行事。



防潮布

天然級配因為有土,所以會吸水,地面較潮濕。解決的辦法是全部使用天然級配或砂石,但是成本很貴,較經濟的作法是填完碎石級配後用水泥打底,再鋪防潮布。如此可克服潮濕問題,不但人較不會風濕,花崗石的壽命亦較長。

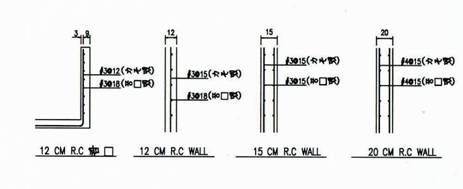

牆壁配筋

本例牆壁配筋如下圖。若強厚度是12cm的隔間牆,則是單排筋,水平每18cm一支3分鐵,垂直每15cm一支3分鐵。若強厚度是15cm的外牆,則是雙排筋,水平、垂直每15cm一支3分鐵。

鐵絲

鋼筋灌漿前是靠鐵絲固定,義錦的作法是綁一跳一,所以簽約前應先詢問您得營造廠,綁的若太鬆,有可能水泥衝下時,鋼筋通通集中掉落至最底層。



鋼筋的排放

鋼筋垂直相接時,因為柱或梁通常不是一個點,而是一個面,假如是6060cm ,排列鋼筋時,應要求您的營造廠,應將每根鋼筋完全突出柱或梁的盡頭,最起碼也要有佔柱或梁寬度的3/4。而不是僅佔柱或梁寬度的1/4



配管

所有的水電配管都應配在地板的雙排筋之間,而且熱水應放在隔熱鐵管內,如此水管的熱漲冷縮才不會直接造成磁磚龜裂。(有的水電包商會嫌麻煩,而將配管放在鋼筋上面,這些應該事前請營造廠遵守約定)



牆壁模版

牆壁模版通常有兩面,工作順序事先釘上第一面模版、接者排放鋼筋,待水電配管後、再將第二面模版覆蓋,所以您應該在其第二面模版覆蓋前檢查其鋼筋數目與水電配置位置,方便以後裝修。



窗戶雨遮

所有的門雨窗戶都要雨,而且不論玻璃是否可開啟,都要製作雨,才可防止窗戶進水,且可增加房屋的立體感。缺點是要多花工,並增加營造成本。



柱位外凸或內移

相同的營造成本,當然是柱位內移才可達到較大的室內空間,但是卻造成室內柱位突出,較難擺設家具。相反的若將柱位外移,則可增加房屋立體造型美,但是因為梁柱都外移,室內面積當然縮水,戶外表面積大增,您亦要增加磁磚或石子的成本。



灌漿

灌漿通常要有二至3模版工隨時待命,以免模版破裂,其次至少要有兩種搗實工具,分別是搗實鐵棒與軟材質伸入型搗實按摩棒。搗實鐵棒通常從下面震動模版,伸入型按摩棒則是一支電動軟管,用於伸入泥漿,可說是一種超大型情趣用品,以上兩種工具的主要用途,當然都是要讓模版的所有縫隙,都讓水泥充分紮實填滿。搗實可說是一種辛苦、粗重,但對於結構而言,則是非常重要的工作。若搗實不確實,當然會造成蜂窩現象與破洞現象,還有水泥車灌漿不能中斷,若有中斷,則其接面較容易斷裂與漏水。還有,灌漿時,當然不能加水,因為加水較不會有破洞或蜂窩,但是其強度當然不足。還有,若快要下大雨,當然就不要勉強開工灌漿,應當機立斷改日再灌,以免泥漿隨者雨水沖走。簽約前最好能約法3章,若出現過多蜂窩或破洞,則應增加或更換整組搗實工人。蜂窩與破洞,最後都試用水泥補,其實這些補的地方,將來遇到地震等,當然都是磁磚掉落的地方。(因為只要不是整體的東西,都較容易剝落)





養護

每次灌漿後,必須至少澆水養護7天,每天3次,如此才可避免裂縫與龜裂。現在不少營造廠都宣稱,可以製作自動澆水器自動噴水,這亦是不錯的構想。但是您應該強調至少每次灌漿後都養護澆水7天才開始下一動作,而不是只有某些樓層有自動澆水或拍完照片後,就拆掉進行下一動作。例如,模版包商為了方便工作,當然希望匆忙趕工,而不願澆水養護,這亦應事先約定。若有些地方製作自動澆水不符成本,變通的辦法,就是用人工澆水養護,若能在住家附近找到臨時工,那當然最好,義謹亦是就地用人,每天500元,請當地農人協助幫忙。





細沙石是否含海沙

近年由於部分溪沙禁採,有些水泥包工可能會摻雜海沙粉刷牆壁與貼磁磚,其後果就是若干年後,磁磚冒出一些泥漿。有一方法可檢驗是否含海沙,那就是將細沙用雙手一直搓,若含海沙,則雙手會較



砂石或殺粉

漂亮的砂石就像芝麻一樣,芝麻比較多,粉比較少,比較便宜的砂石是沙粉比較多,沙粒(每顆約0.1公分)比較少。



拆模

牆壁通常第三天即可拆模,但是梁與二F以上的地板則應21天才可拆模。這些應該請營造廠遵守約定。



細沙石是否含海沙

近年由於部分溪沙禁採,有些水泥包工可能會摻雜海沙粉刷牆壁與貼磁磚,其後果就是若干年後,磁磚冒出一些泥漿。有一方法可檢驗是否含海沙,那就是將細沙用雙手一直搓,若含海沙,則雙手會較黏與髒。



工地清潔

工地通常又髒又亂,若有營造廠宣稱可以保持環境清潔,應該是不錯的構想。希望營造廠可以將他們重視工地清潔當作自己的特色。



工地主任

工地主任負責整場工地的品質,認真優秀的工地主任可以業主安心,若不認真的就會讓業主或老闆跳腳或賠錢。因為施工錯誤,當然收不到錢,還要重作。有時因為合約已經簽訂,要換營造廠當然不容易,不如要求更換工地主任。



老闆

每一工程都有一大筆工程管理費用,若一切施工都正確,當然工地主任可與營造廠平分這一管理費用,但有時工地主任會疏忽而施作錯誤,老闆的氣度就決定工程的品質,有的老闆當然要硬而不願重作,有氣度的老闆當然會不計代價再花一筆錢維護其品質。



追加與變更部分

工程進行一半後,通常會追加某些工程,只要是追加的部分,都應先要求估價,才不會產生太大落差。



圍牆

農舍不能作圍牆,所以圍牆要等到驗收後再施作。有些別墅圍牆高3,簡直把自己關在牢裡,辜負鄉下美景。建議大家把圍牆拉低為90公分,您會覺得一切竟然都是世外桃源。而且大門也是90公分,那才能享受鄉下的人情味。



庭院排水

庭院排水一般都是每12公尺埋一個陰井,讓周圍的水都流進陰井,如此下雨天庭院才不會積水。



庭院電力與自來水管

農舍驗收後,您當然急者配電、送水。此時您的庭院規劃當然要加快腳步,首先,電表要裝在大門的圍牆外,水表要放在圍牆外,電線桿則要立在圍牆內,電線要先進電,再進電表,電錶之後還要有配電箱放在圍牆內,配電箱之後,所有水、電、電話、ADSL第四台當然都要地下化到農舍內,這些都要請水電、土木、圍牆包商緊密配合,才能順利享受成果。庭院規劃時,亦應考慮庭院照明、庭院澆水系統、電動門開關線路、大門電燈管線與開關、對講機位置與配線,這些瑣事當然需要請有經驗的水電包商預留管路,義錦是先生(TEL0952378820,彰化田尾鄉)負責,我是覺得規劃的很豐富,有興趣的人可與他聯絡。



工程變更或追加

施工的過程,若有工程變更,應該事先約定價錢。



使用執照

房屋主結構、樓梯完成,即可申請使用執照。



房屋權狀

有房屋權狀,則此房屋才能貸款,此費用亦分規費與代辦費,義錦亦純粹服務,沒有向本人收代辦費。



尾款

尾款一定要當面點交,並且要求對方開立付款完畢證明,點交所有鑰匙與使用執照。





工程施作細節約定書

以上心得都是筆者實際興建農舍的心得,有些是工地主任與老闆主動說明營造廠的用心,有些是老媽的見識與智慧,在此並致謝。

所以筆者將施工細節約定書整理如後,希望可以節省後人摸索與失敗的歷程。



1、填土

基礎完成之後,至少14天才可填土,且大卡車不能進入基地內,只能先將土放在基礎外,再用推土機堆入。有些工地主任為了省錢,會將小推土機的前省下,直接讓大車進入,那當然大錯特錯,因為地梁強度28天才能達到3000,在還沒28天之前,水泥還沒完全凝固,你就將他搖一搖,那當然這些水泥就破功了,就如同灌漿後的當晚,若有強烈有感地震,那也應該全面挖掉重灌。

2、鐵絲

鐵絲至少綁一跳

2、養護

每次灌漿後,必須至少澆水養護7天,每天3次。(模版工人通常不讓人澆水,因為澆水後,地面潮濕,不好工作,所以應該先溝通好,先充分養護7天,模版工人再進場拆模。但是,越久拆模,模版要堆放的時間當然較久,成本又會提高。所以,這也是營造廠成本較貴的原因之

3、追加與變更部分

工程追加與變更的部分,應先報價,再行施作,不然您通常會大吃一斤。

4、鋼筋的排放

鋼筋垂直相接時,因為柱或梁通常不是一個點,而是一個面,假如是6060cm ,排列鋼筋時,應要求您的營造廠,應將每根鋼筋完全突出柱或梁的盡頭,最起碼也要有佔柱或梁寬度的3/4,而不是僅佔柱或梁寬度的1/4

5、拆模

牆壁通常第三天即可拆模但是梁與F以上的地板則應21天才可拆模



土包

筆者的車庫由鄉下的土木包商接手,也就是俗稱的土包,土包的單價雖然比較便宜,但是品質還是不一樣,因為磚塊總是比較輕又小,砂石總是砂粉比砂石多。估價也是僅供參考,一面蓋就一面說當初的建材是普通的,可以考慮較好的建材,完工之後,還說幫你增加某些建材,使的結構較安全,外觀較宏偉;材料也會增加,說當初計算或者是沒估到。所以,建議應將施工圖畫清楚,所需材料等級先過目,材料數量計算完整再簽約。否則,當你收到帳單,也會大吃一斤。
